Une rénovation extérieure suit un ordre précis : toiture d’abord, puis menuiseries, ensuite façade et isolation, enfin réseaux, sols, clôture et portail. Cette chronologie protège chaque ouvrage terminé des salissures et du passage des engins. L’inverser oblige à refaire des travaux déjà payés. Le calendrier administratif, lui, démarre bien avant le premier échafaudage.
L’enchaînement qui gouverne un chantier extérieur
Deux logiques commandent l’ordre des travaux sur une maison individuelle. La première suit l’eau : tout ce qui ruisselle depuis le haut souille, tache ou détrempe ce qui se trouve en dessous. La seconde suit les accès : tant qu’un camion, une nacelle ou une mini-pelle doit entrer sur le terrain, rien de fragile ne doit se trouver sur son chemin.
Ces deux règles suffisent à classer la quasi-totalité des postes d’une rénovation extérieure. Elles expliquent aussi pourquoi les finitions décoratives arrivent toujours en queue de planning, alors que les propriétaires les imaginent souvent en premier.
| Rang | Poste de travaux | Ce qui l’impose avant le suivant |
|---|---|---|
| 1 | Couverture, zinguerie, gouttières | Tout ruissellement salit ou détrempe l’ouvrage situé en dessous |
| 2 | Menuiseries extérieures | Le dormant se pose avant l’isolant et le parement |
| 3 | Ravalement, isolation, peinture de façade | L’échafaudage occupe tout le pourtour du bâti |
| 4 | Réseaux enterrés et terrassement | Les tranchées traversent l’emprise des futurs sols |
| 5 | Allées, terrasses, revêtements de sol | Les engins et la benne circulent encore à ce stade |
| 6 | Clôture, portail, éclairage | L’accès au terrain doit rester dégagé jusqu’au bout |
Ce tableau donne la trame. Chaque ligne mérite un examen propre, parce que les interfaces entre deux corps de métier concentrent l’essentiel des désordres constatés après réception.

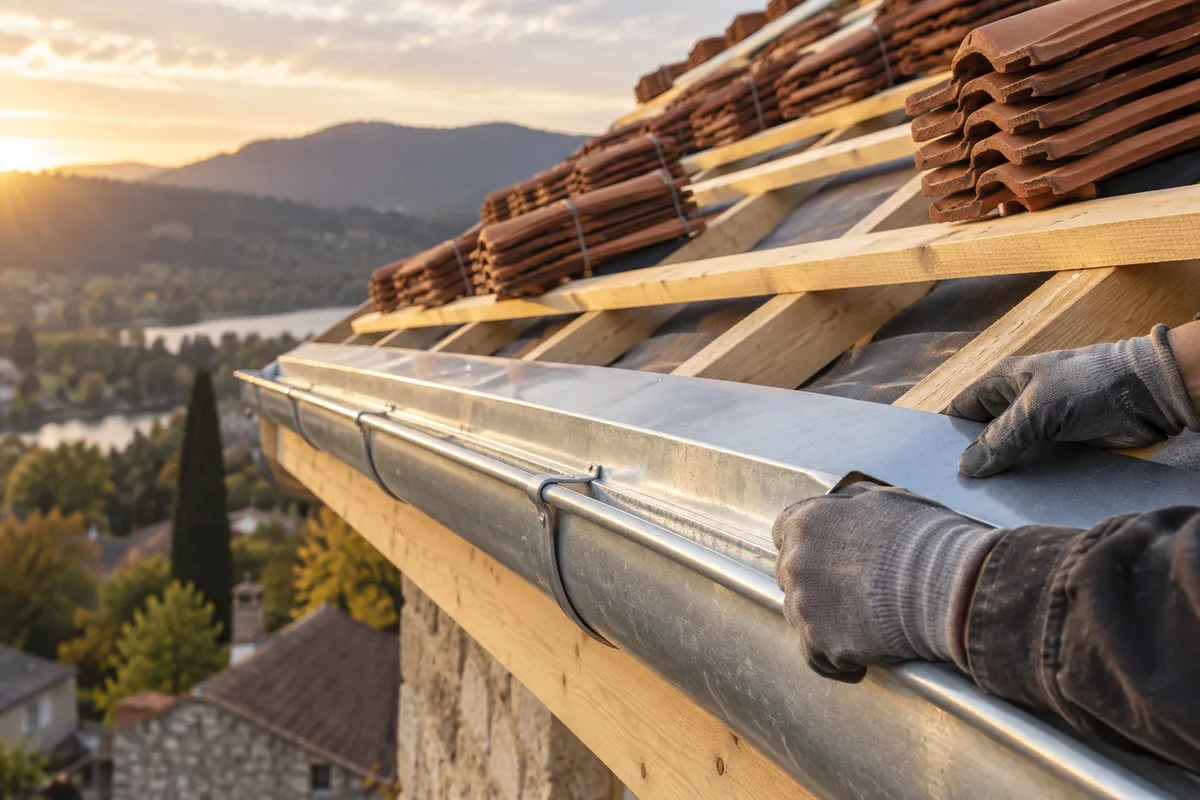

La toiture commande la suite du chantier
La couverture arrive en tête pour une raison simple : elle protège le reste. Une tuile cassée, un solin déchiré ou une gouttière percée continue de déverser de l’eau sur un mur fraîchement enduit, avec des coulures et des reprises d’humidité visibles dès le premier hiver.
Le rôle de la toiture va plus loin que l’étanchéité. Elle fixe la géométrie du débord de toit, et ce débord détermine l’épaisseur de complexe isolant que la façade peut recevoir. Un débord court oblige à rehausser la couverture ou à poser un chevêtre de rive avant d’envelopper les murs. Cet arbitrage se tranche pendant l’étude de charpente, jamais une fois l’enduit sec.
Deux postes se traitent dans la foulée, tant que l’échafaudage est en place : la zinguerie et les couvertines de mur. Les descentes d’eaux pluviales, les chéneaux et les couvertines aluminium sur mesure demandent le même accès en hauteur qu’une reprise de couverture. Les regrouper évite un second montage.
Ce même échafaudage sert ensuite au traitement des murs. Quand le projet comprend l’isolation thermique par l’extérieur, la coordination entre le couvreur et le façadier devient le point sensible du chantier : le raccord entre l’isolant et la rive de toiture doit rester continu, sans pont thermique ni entrée d’eau. Le décret n° 2016-711 du 30 mai 2016 impose d’ailleurs d’étudier une isolation lors d’une réfection de toiture importante, ce qui impose d’examiner les deux ouvrages ensemble dès l’avant-projet.

Menuiseries : posées avant l’isolant, jamais après
Le remplacement des fenêtres, portes et portes-fenêtres se place entre la toiture et la façade. Cette position surprend les propriétaires, qui redoutent de voir leurs menuiseries neuves exposées aux projections d’enduit. Une protection plastique règle ce point, alors qu’une inversion d’ordre crée un défaut permanent.
L’Agence Qualité Construction, dans son programme REx Bâtiments performants, recommande de positionner la fenêtre au nu extérieur du mur support lorsqu’une isolation par l’extérieur est prévue. L’isolant vient alors recouvrir le dormant sur ses trois côtés exposés : tableau, linteau et allège. Cette continuité supprime le pont thermique périphérique, celui qui condense et noircit les angles intérieurs.
Poser l’enduit d’abord, changer les fenêtres ensuite, produit l’inverse. Le maçon découpe l’isolant, casse les bandes d’étanchéité et rattrape les tableaux au mortier. Le résultat se voit à la caméra thermique et se ressent au courant d’air.
Trois points de vigilance accompagnent cette étape :
- Les coffres de volets roulants, à traiter en même temps que le dormant sous peine de laisser une fuite d’air majeure.
- Les seuils de porte, dont le niveau fini dépend du futur revêtement de sol extérieur, pas encore réalisé.
- Les grilles de ventilation, à repositionner dans le plan de l’isolant plutôt que dans celui du mur d’origine.

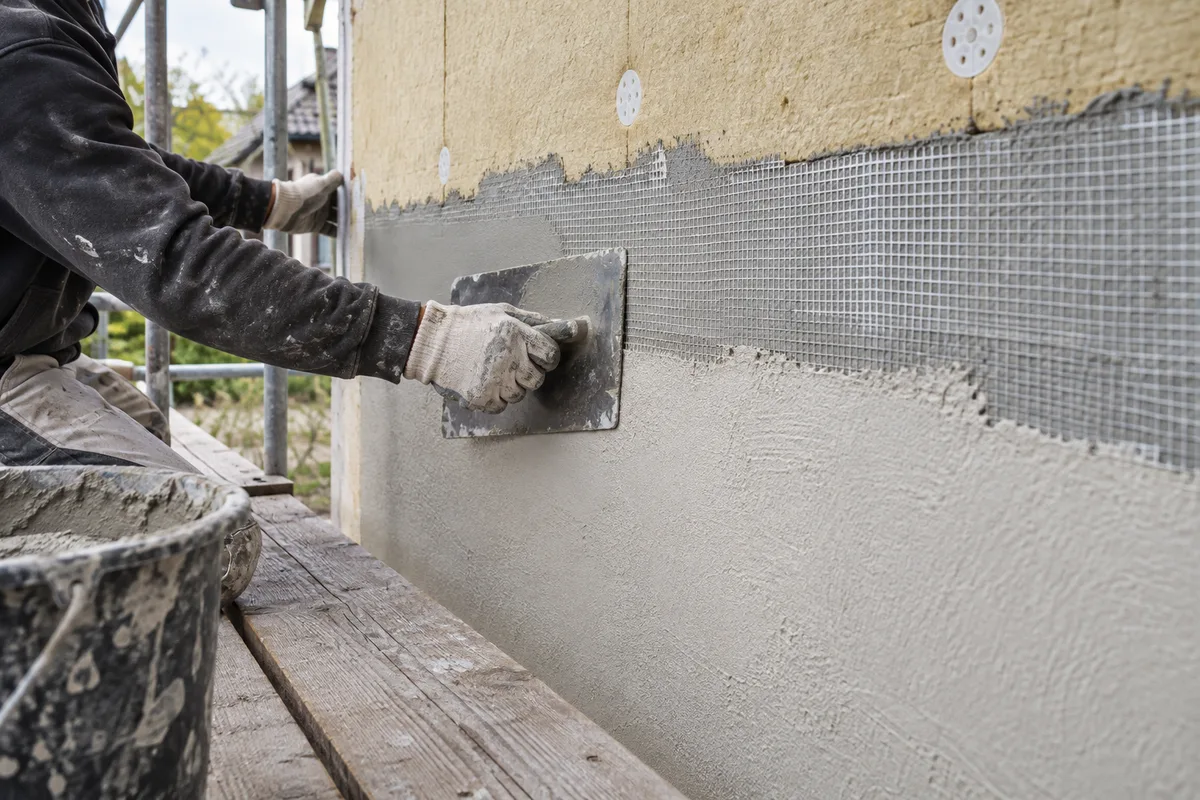

Façade : ravalement, isolation et le seuil des 50 %
La façade concentre le budget et les obligations réglementaires. Elle arrive après la mise hors d’eau et le remplacement des menuiseries, avec l’échafaudage déjà monté.
L’obligation d’isoler qui se déclenche au-delà d’un seuil
Le décret n° 2016-711 du 30 mai 2016, applicable depuis le 1er janvier 2017, impose une isolation thermique lors de travaux embarqués de ravalement portant sur au moins 50 % d’une façade, ouvertures déduites. Sont visés la réfection de l’enduit existant, le remplacement d’un parement ou la pose d’un nouveau parement.
Un nettoyage, une réparation ponctuelle ou une simple remise en peinture échappent à cette obligation. La frontière compte : un propriétaire qui prévoit un ravalement complet doit intégrer l’isolation dans son étude dès le départ, sous peine de voir son projet requalifié en cours d’instruction.
La météo dicte la fenêtre de pose
Les enduits de mortier obéissent au NF DTU 26.1. La température ambiante doit rester comprise entre 5 et 30 °C pour un mortier à liant hydraulique, entre 8 et 30 °C pour un mortier à base de chaux. Travailler sous 5 °C expose le mortier frais au gel, et le DTU proscrit tout adjuvant antigel. Par temps de pluie, de brouillard ou de forte humidité en dessous de 8 °C, les enduits colorés de parement développent des efflorescences blanchâtres impossibles à rattraper.
Sur les plateaux de la Haute-Loire ou les hauteurs de la Loire, cette contrainte raccourcit sensiblement la saison utile. Un chantier de façade programmé fin novembre à 900 mètres d’altitude a peu de chances de tenir son planning.

Réseaux et terrassement : l’étape qui ne se rattrape pas
Une fois le bâti traité, le chantier descend au sol. Les réseaux enterrés passent avant tout revêtement : alimentation du portail motorisé, gaine pour l’éclairage d’allée, arrivée d’eau du robinet de jardin, évacuation des eaux pluviales de la nouvelle zinguerie, fourreau de réserve pour une future borne de recharge.
Chaque fourreau oublié se paie en tranchée dans un béton neuf. Prévoir large coûte peu à ce stade et rien ne remplace un plan de récolement photographié avant remblaiement.
La déclaration de travaux auprès du guichet unique des réseaux, prévue par la réglementation anti-endommagement, reste obligatoire avant toute excavation, y compris pour un particulier qui fait intervenir une entreprise. Une pelle qui accroche un câble enterré transforme un chantier de jardin en sinistre.
Le terrassement suit, puis les fondations des ouvrages lourds : muret de soutènement, longrine de portail, plots de terrasse. Ces bétons demandent leur temps de séchage avant toute charge.
Sols, clôture et portail : le dernier maillon
Les revêtements de sol arrivent quand plus aucun engin lourd ne doit circuler. Un dallage, un béton désactivé ou un gravier stabilisé se raye et se déforme sous une toupie ou une nacelle. Le choix du matériau dépend de la pente, du trafic et de la perméabilité imposée par le règlement local, sujet détaillé dans notre guide sur l’aménagement extérieur en gravier.

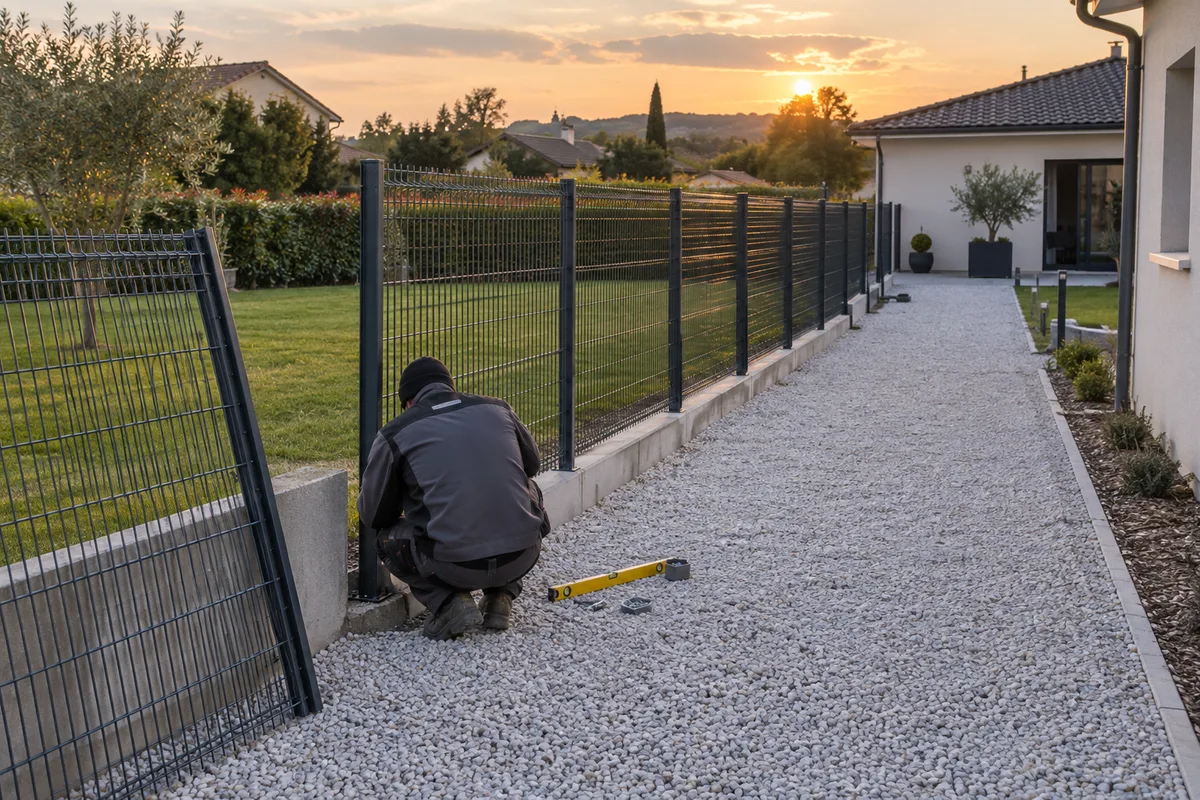

La clôture ferme la marche. La poser en dernier garantit un accès libre jusqu’au bout et un scellement dans un sol stabilisé. Les scellements réalisés dans une terre encore remaniée par le terrassement finissent par bouger. Notre article sur les étapes de pose d’une clôture détaille le traçage, la profondeur des trous et le temps de prise du béton.
Hauteur, matériau et implantation se vérifient avant commande auprès du plan local d’urbanisme, qui prime sur les usages du quartier. Le détail des règles applicables figure dans notre dossier sur la réglementation des hauteurs de clôture.
Le portail vient ensuite, une fois les piliers ou la longrine secs et l’alimentation électrique tirée. Le choix entre battant et coulissant dépend de la largeur de passage et de la pente d’accès, deux données arrêtées au terrassement : notre comparatif du portail battant ou coulissant reprend ces critères. L’éclairage extérieur clôt la séquence, alimenté par les gaines posées quelques semaines plus tôt.

Le dossier administratif se monte en parallèle
Les démarches ne suivent pas le chantier, elles le précèdent. Monter le dossier pendant la phase de devis évite l’attente forcée entre la signature et le premier échafaudage.
Autorisations d’urbanisme
L’article R.421-17 du Code de l’urbanisme soumet à déclaration préalable les travaux modifiant l’aspect extérieur d’une construction existante. Un ravalement à l’identique, même teinte et même matériau, en est dispensé. Un changement de couleur, de parement ou une isolation qui épaissit les murs y est soumis. En site patrimonial remarquable ou dans le périmètre d’un monument historique, la formalité devient systématique.
Le délai d’instruction est d’un mois à compter du dépôt d’un dossier complet, deux mois lorsque l’Architecte des Bâtiments de France doit se prononcer. L’autorisation reste valable trois ans, prorogeable deux fois un an. Le panneau de chantier s’affiche dès le démarrage effectif et reste visible depuis l’espace public pendant toute la durée des travaux.
Autre point : l’article L.132-1 du Code de la construction et de l’habitation impose un entretien constant des façades, avec des travaux réalisés au moins tous les dix ans sur injonction municipale. Cette obligation périodique ne s’applique que dans Paris et les communes inscrites sur une liste arrêtée par le préfet. Vérifier ce point en mairie évite une injonction en cours de projet.
Financement et garanties
Les dispositifs d’aide à la rénovation énergétique se demandent avant de signer le devis. Le principe vaut pour l’ensemble des mécanismes existants : une demande déposée après commande des travaux est perdue. Le recours à une entreprise titulaire d’une qualification RGE conditionne l’accès à la plupart d’entre eux, et les règles évoluent d’une loi de finances à l’autre. Un point auprès d’un conseiller France Rénov’ avant la signature reste le réflexe le plus sûr.
Côté couverture, la garantie décennale est obligatoire pour tout professionnel réalisant un ravalement, une couverture ou une isolation. Elle court dix ans à compter de la réception et couvre les dommages compromettant la solidité de l’ouvrage ou le rendant impropre à sa destination. La garantie de parfait achèvement, d’une durée d’un an, traite les réserves consignées au procès-verbal de réception. Rédiger ce procès-verbal poste par poste, à chaque fin d’intervention, vaut mieux qu’une réception globale en fin de chantier.
Les erreurs d’ordre qui coûtent le plus cher
Certaines inversions se rattrapent au balai. D’autres imposent de démonter un ouvrage neuf.
| Erreur d’enchaînement | Conséquence constatée | Séquence correcte |
|---|---|---|
| Enduit de façade posé avant le changement des fenêtres | Découpe de l’isolant, ponts thermiques, tableaux rattrapés au mortier | Menuiseries, puis isolation, puis enduit |
| Allée bétonnée avant le passage des réseaux | Tranchée et reprise visible dans un sol neuf | Fourreaux et gaines, puis revêtement |
| Clôture montée avant le ravalement | Accès bloqué pour la nacelle et la benne, panneaux rayés | Façade terminée, puis clôture |
| Toiture reprise après l’isolation des murs | Débord de toit insuffisant, rive à reprendre | Charpente et couverture, puis façade |
| Peinture extérieure appliquée en période humide | Efflorescences, adhérence dégradée, reprise complète | Application dans la plage de température admise |
| Terrasse coulée avant le terrassement des abords | Bords sous-cavés, fissuration en rive | Terrassement général, puis ouvrages de sol |
Une septième erreur ne figure dans aucun tableau : lancer les corps de métier sans coordination. Couvreur, menuisier, façadier et paysagiste interviennent sur des interfaces communes. Désigner un interlocuteur unique, ou à défaut tenir un planning écrit partagé, supprime la moitié des reprises.
Caler le calendrier sur la saison
La contrainte climatique referme le raisonnement. Les travaux humides de façade se placent au printemps ou en début d’automne, hors gel et hors canicule. La couverture se traite idéalement en amont, sur une période sèche. Les sols et la clôture supportent mieux l’arrière-saison, à condition que le béton de scellement ne prenne pas le gel.
Prochaine étape : listez vos postes dans l’ordre du tableau ci-dessus, déposez la déclaration préalable, puis demandez vos devis en imposant à chaque entreprise une date de début et une date de fin. Un planning écrit vaut mieux que six devis isolés.
